Lovene solpark

Vi undersöker möjligheterna för en solpark i Lovene, Lidköping kommun.

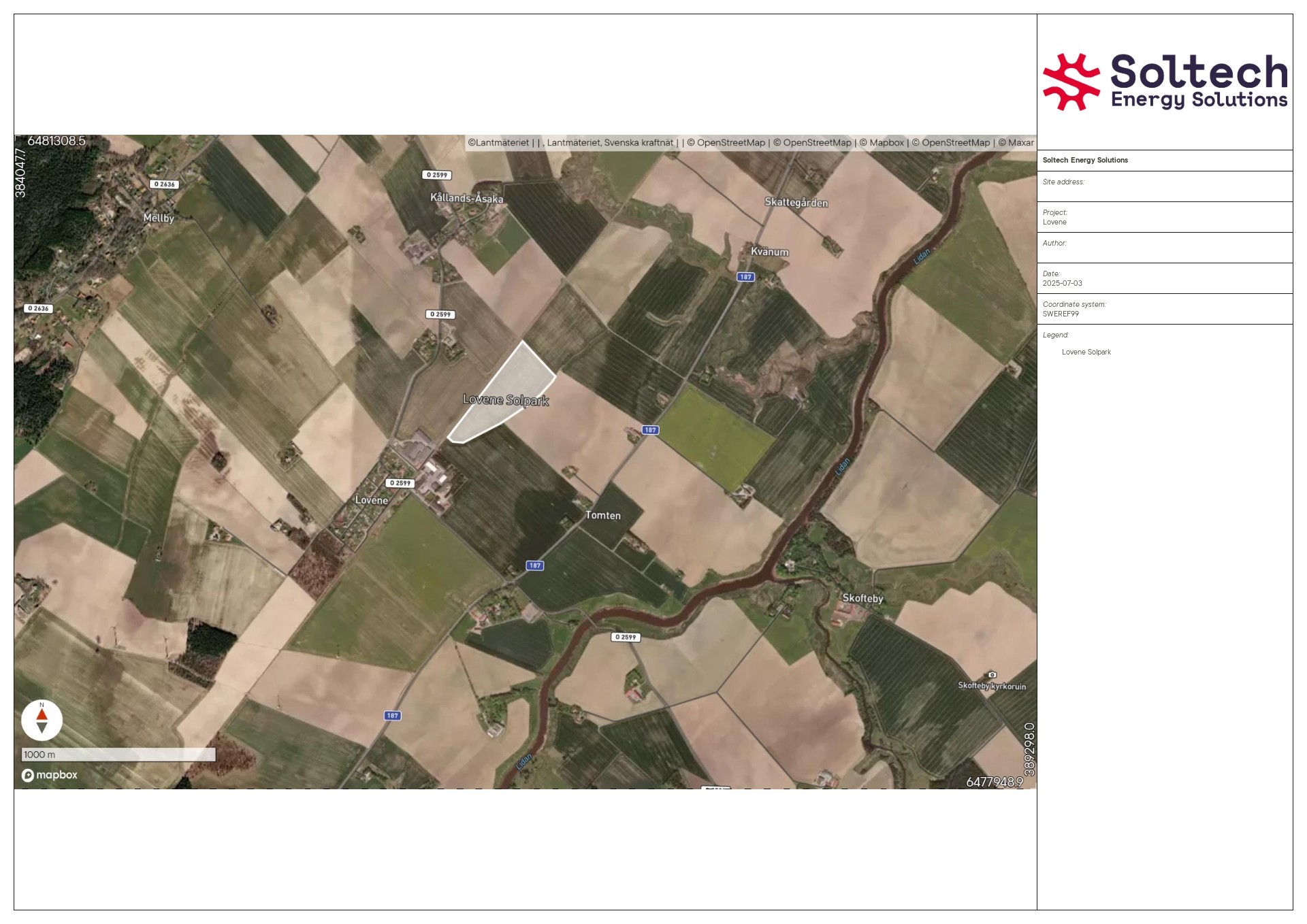

Soltech Solpark 15 AB (nedan kallat ”Soltech” eller ”bolaget”) är ett dotterbolag till Energy Solutions 1988 AB. Soltech är verksamt inom branschen solenergi och inriktat på att bygga och driva solparker. Bolaget utreder möjligheten för en solpark på en yta om runt 11 hektar, inom fastigheten Lidköping Järpås 2:22 i Lidköpings kommun, Västra Götalands län. Den planerade solparken bedöms kunna producera cirka 11 GWh per år. Detta motsvarar den årliga hushållselen för 2 150 svenska hushåll med förnybar energi.

Pågående och fortsatt arbete

Anmälan om samråd enligt 12 kap 6§ miljöbalken skickades in till Länsstyrelsen i Västra Götalands län den 2 juli 2025. När länsstyrelsen anser att anmälan är komplett kommer länsstyrelsen ta ett beslut om solparken får byggas eller inte. Arbete med övrig nödvändig prövning hanteras vanligtvis även i denna fas, till exempel bygglov för nätstationer och batterilager.

Vid ett positivt besked är nästa steg i processen Detaljprojektering och upphandling.

Fakta om projektet

Uppskattad elproduktion:

11 000 000 GWh/år

Yta

ca 11 ha

Fas:

Miljöprövning

Projektinformation

Så här går det till

1

Identifiering & analys samt markavtal

2023/2024. Vi granskar områden i Sverige utifrån solinstrålning, närhet till elinfrastruktur och eventuella natur och kulturintressen.

2

Utredning

2025. Vi går vidare med fördjupade utredningar och om vi bedömer att platsen kan vara lämplig för en solpark, lämnar vi in en 12:6 anmälan om samråd till länsstyrelsen.

3

Miljöprövning (här är vi nu)

2025. Länsstyrelsen beslutar om solparken får byggas på platsen. Vid behov kommer länsstyrelsen att begära in kompletteringar. Arbete med övrig nödvändig prövning hanteras även i denna fas, till exempel bygglov för nätstationer.

4

Detaljprojektering & upphandling

När alla tillstånd har erhållits och en för projektet realiserbar el-anslutning finns, påbörjas solparkens detaljutformning och optimering utifrån projektets förhållanden och förutsättningar. Detta brukar ta ungefär 12 månader.

5

Byggnation av solpark

Byggnation av solparken påbörjas parallellt med nätägarens arbete för att färdigställa nätanslutningen. Byggnationen beror på projektets förutsättningar men består vanligtvis bl.a. av avverkning, markarbete, montage av solpaneler, internt elnät och nätstationer samt energilagringsenhet. Detta tar ca 12-24 månader (exkl extern elanslutning).

6

Parken genererar grön el

> 40 år i drift. Efter installationens driftsättning börjar solparken att generera grön el. Parken beräknas producera förnyelsebar energi i området i vart fall 40 år.
